MS Project - 跟踪进度

创建于 2024-12-03 / 43
字体: [默认] [大] [更大]

一旦您的项目计划在 MS Project 中准备就绪,项目经理就必须衡量实际情况(就已完成的工作、使用的资源和产生的成本而言),并根据计划的任何变化修改和更改有关任务和资源的信息。项目经理不应假设一切都按计划进行,而应始终跟踪每项任务。对正式跟踪项目管理数据的抵制是正常的。您可以通过解释您的期望、解释跟踪的好处以及培训人们自己跟踪任务来克服对跟踪的抵制。

保存基线

要评估项目绩效,您需要创建一个基线,以便与进度进行比较。计划完全制定后,需要保存基线。当然,由于管理项目需要滚动规划或渐进式细化,因此人们总是可以在计划中添加新任务、资源、约束和成本。

还请注意,在输入任何实际值(例如任务完成百分比)之前保存基线是有意义的。

注意 − 使用 MS Project 2013,您可以在单个计划中保存最多 11 条基线。这些多个基线似乎与基线的定义相悖。您可以在以下情况下使用这种灵活性 −

  • 您有一个针对外部客户的基线计划,另一个针对内部团队的基线计划。

  • 您正在为风险事件做准备。您希望为风险响应和恢复制定单独的基准计划。

  • 您正在满足一个重大变更请求,您可能仍希望保留原始计划以供将来与利益相关者沟通时参考。

创建基准

Click Project Tab → Schedule group → Set Baseline → OK.

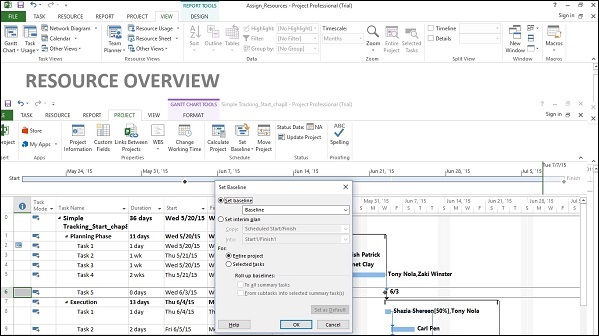

Baseline Creation

在甘特图上查看基线

Click View Tab → Task Views group → Gantt Chart.

Click Format Tab → Bars and Styles group → Baseline (that you want to display).

您将看到基线甘特图条与当前甘特图条一起显示。

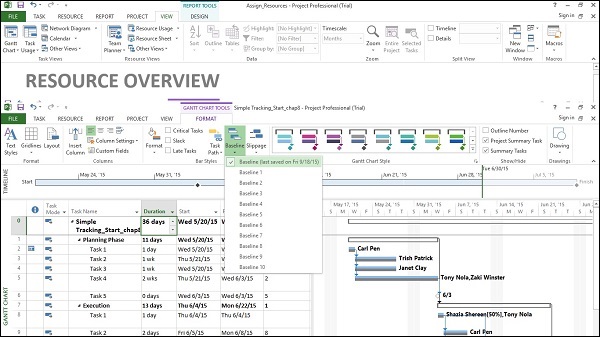

Baseline GanttBars

更新基线

随着项目的时间和工作的进展,您可能还需要更改基线。您有多个选项可执行相同的操作 −

  • 更新基线。
  • 更新选定任务的基线。
  • 保存多个基线。

更新整个项目的基线

这只是用当前计划的值替换原始基线值。

Click Project Tab → Schedule group → Set Baseline → OK.

更新所选任务的基准

这不会影响计划中其他任务的基准值或资源基准值。

Click Project Tab → Schedule group → Set Baseline → For select Selected tasks → OK.

保存多个基准

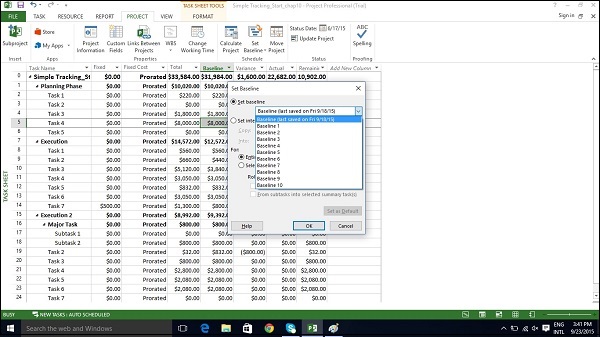

您可以在一个计划中保存最多 11 个基准。第一个称为基准,其余的为基准 1 至基准 10。

Click Project Tab → Schedule group → Set Baseline → click
   the dropdown box to save any baseline you like.

Click OK.

Baselines

中期计划

中期计划仅保存每个任务的两种信息:当前开始日期和当前完成日期。

它可以用作项目标记。可以直观地看到项目进度偏离轨道或正轨的程度。因为它只指定日期,所以它是简单、清晰和容易的信息。

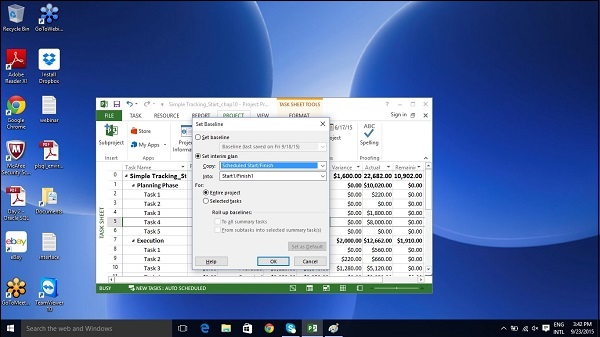

Click Project Tab → Schedule group → Set Baseline → Set interim plan → OK.

Interm Plans

按特定日期跟踪计划

如果所有任务都已开始并按计划完成,您可以在"更新项目"对话框中记录此情况。大多数情况下,经验丰富的项目经理都知道情况并非如此。但有时,当实际工作和成本值足够接近您的基准计划时,这种方法可能没问题。

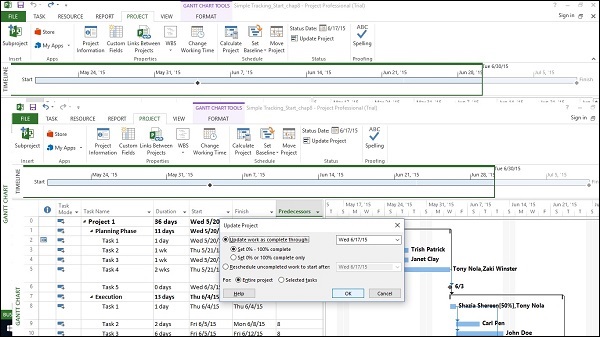

Click Project tab → Status group → Update Project.

Switch on the radio button for “Update work as complete through”
   option, and then Set 0% -100% complete. Select the current date.

Click OK.

更新项目

已完成任务的指标栏中将显示复选标记。在图表部分的右侧,每个任务的甘特图栏中都会生成进度条。

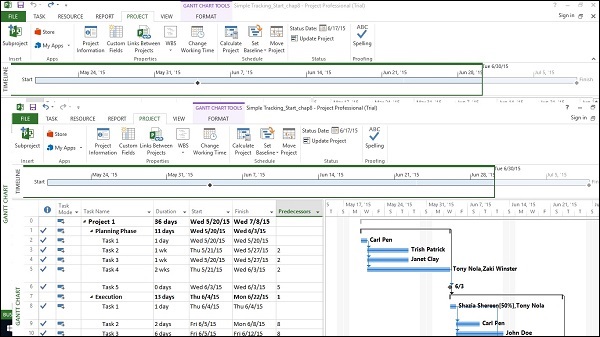

任务栏

按完成百分比跟踪计划

Method 1

Click any Task → Task Tab → Schedule group → either 0%, 25%, 50%, 75% or 100%.

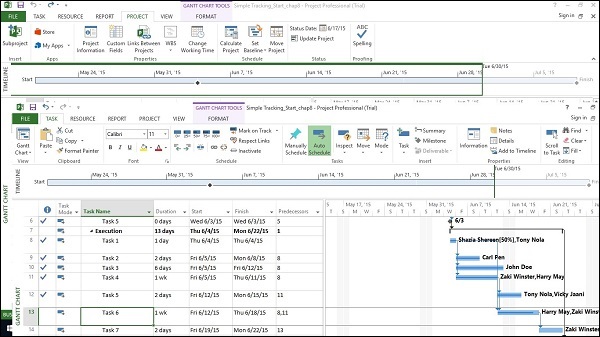

计划完成

方法 2

Click View tab → Data group → Tables → Tracking.

现在对于所需的任务,单击相应的 % Comp 列并输入所需的完成百分比。

按实际值跟踪计划

您可以为您的项目输入以下实际值 −

  • 实际开始和结束日期 − 项目会相应地移动时间表。

  • 任务的实际持续时间 − 如果等于或大于计划持续时间:任务 = 100% 完成。

任务的实际持续时间

Click View Tab → Data group → Tables → Work.

您将看到 % W. Comp.(工作完成百分比)列。

此表包括工作(计划工作)、实际和剩余列。

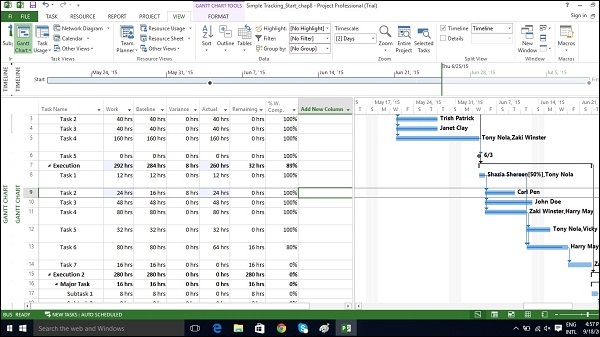

单击要更新的任务。在以下示例中,单击任务 9 的实际字段并输入 24 小时。对于此任务,初始计划工作为 16 小时,因为 24 小时更大。项目将任务标记为 100% 完成,并将工作列更新为 24 小时(从初始的 16 小时)。在此示例中,保存了基准,因为基准没有变化并用作比较。基准仍为 16 小时,MS Project 现在计算出 8 小时的差异。

注意 −实际工作已汇总,并反映在摘要任务中。

Plan ActualValues

实际开始和完成日期

单击要更改日期的任务。

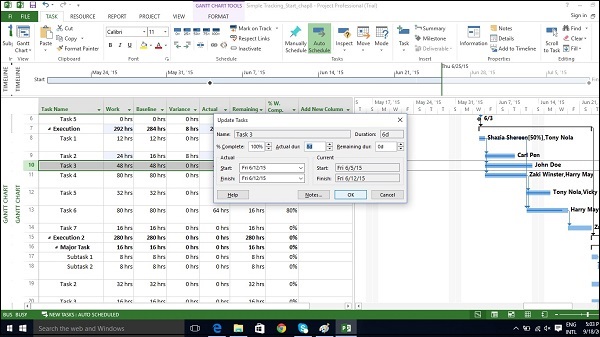

Click Task tab → Schedule group → dropdown menu for Mark on Track → Update Tasks.

Change Start or Finish field in Actual group.

您也可以填写实际持续时间字段。

实际持续时间
